宝田橋上部補修工事に伴い、竹平通りで交通規制があります

区役所前の竹平通りにある「宝田橋」について、道路公園課で補修工事を行います。工事期間中は、作業音の発生や、交通規制(片側歩道通行止めや車道部通行止め)があります。

区役所の営業時間内の歩行者の通行は可能です。

橋の車道を通行止めにする際は、区役所のロータリーを迂回路として使用し、内堀通りに復帰できるようにします。適宜、工事の交通誘導員がご案内します。

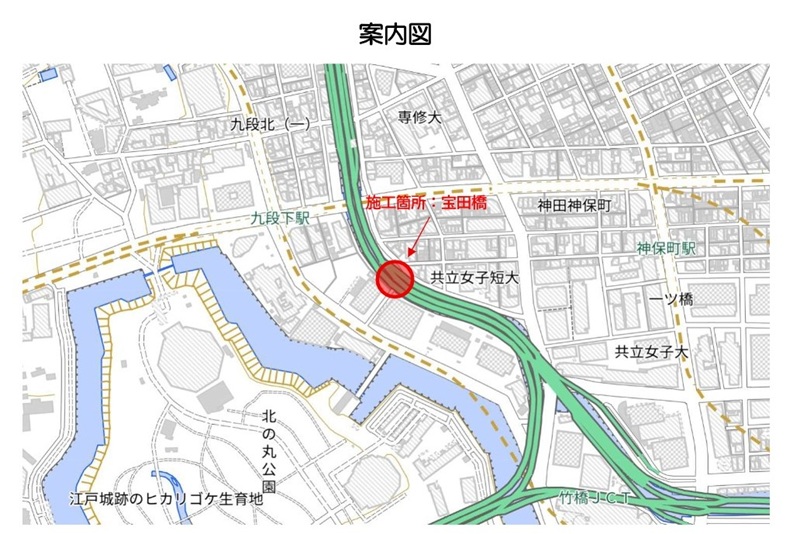

画像:案内図

工事期間

日程:令和8年11月4日(水曜日)から12月16日(水曜日)まで(予定)

時間:
(昼間)午前9時から午後6時まで
(夜間)午後8時から午前6時まで

工事内容・工程表

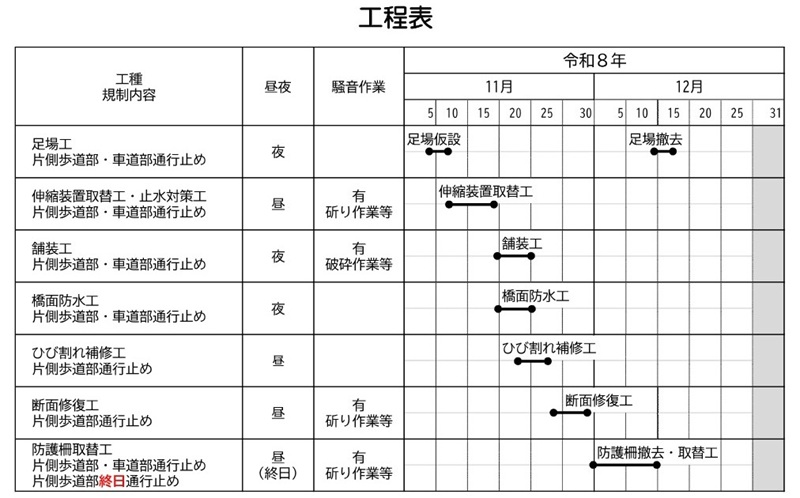

画像:令和8年11月4日(水曜日)から12月16日(水曜日)までの工程表

車道の舗装工事の際に、夜間で橋の全面通行止め(11月中旬頃、1回)があります。

宝田橋をご通行の際は、交通誘導員の指示に従ってください。

問い合わせ

本工事についての問い合わせは、下記の現場担当者へお願いします。

【問い合わせ先】
ハイウエイ開発株式会社現場担当
電話番号:03-3528-8254

【発注者】
千代田区環境まちづくり部道路公園課
電話番号:03-5211-4243
